Fraude en los rieles: ASF detecta millonarias irregularidades en Línea Z del Interoceánico

La Auditoría Superior de la Federación (ASF) detectó irregularidades millonarias en la rehabilitación de la Línea Z del Ferrocarril del Istmo de Tehuantepec, el mismo tramo donde ocurrió el descarrilamiento que dejó 13 muertos y 98 lesionados en Nizanda, Oaxaca. Los informes de la Cuenta Pública 2020 y 2023 revelan un posible daño al erario por más de 33.5 millones de pesos, con anomalías que incluyen obras fantasma, anticipos sin ejecutar, rieles más caros que nunca se colocaron, personal inexistente y contratos inflados

|
29 DE DICIEMBRE DE 2025
RELACIONADO

El gobernador de Sonora, Alfonso Durazo Montaño, encabezó la conmemoración del Día del Maestro, donde entregó estímulos económicos y medallas por antigüedad a mil 246 docentes de los 72 municipios del estado. Durante el acto, el mandatario estatal vinculó su propia movilidad social desde la Sierra Alta con la educación pública y ratificó el nuevo incremento al tabulador salarial anunciado por la presidenta Claudia Sheinbaum Pardo, el cual se indexa al aumento del 10% retroactivo aplicado en 2025 para garantizar ingresos superiores a la media registrada ante el IMSS

|
Hace 5 horas

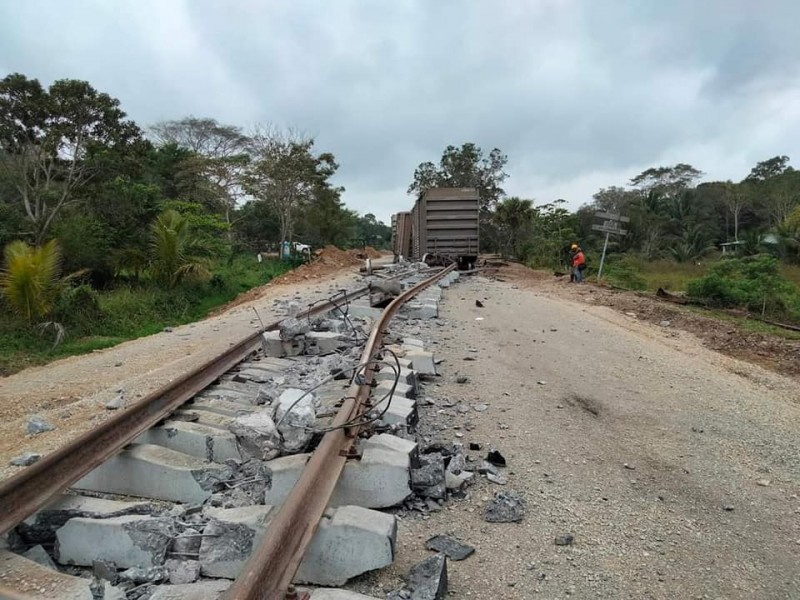

Imagen del descarrilamiento de este domingo y de daños previos en el Tren Interoceánico.

EMEEQUIS.- La Auditoría Superior de la Federación (ASF) identificó posibles daños a la Hacienda Pública Federal por un monto total de 33 millones 585 mil 934 pesos en el proyecto de rehabilitación de la “Línea Z” del Ferrocarril del Istmo de Tehuantepec (FIT) desde el año 2020 y en otra auditoría del 2023, la misma línea Z que lleva 13 muertos y 98 lesionados tras el accidente de descarrilamiento que sucedió en Nizanda, Oaxaca.

Las anomalías incluyen pagos por obras no ejecutadas, inconsistencias en costos de materiales y la falta de inicio de trabajos a pesar de haberse entregado anticipos millonarios, letreros y rieles fantasma, personal fantasma y contratos inflados.

OBRAS “FANTASMA” Y LETREROS INEXISTENTES

De acuerdo con el informe de la Cuenta Pública 2020, uno de los hallazgos más destacados es la falta de acreditación de “Letreros Normativos de Obra” en dos contratos distintos.

Aunque el el Interoceánico argumentó que los letreros fueron vandalizados o retirados, la auditoría determinó un daño de 418 mil 800 pesos, ya que no se presentó evidencia fotográfica ni denuncias ante el Ministerio Público que respaldan que alguna vez existencia.

IRREGULARIDADES EN MATERIALES Y ANTICIPOS SIN USAR

Asimismo, en el tramo La Mata-Colonia Jordán, se detectó un pago excedente de 279 mil pesos por suministro de balasto (piedra para las vías). La ASF encontró que el volumen pagado fue superior al realmente ejecutado en la obra.

La fiscalización también reveló fallas graves en la administración de contratos:

MANTÉNGASE INFORMADO

Recibe nuestro boletín semanal
Si continúas, aceptas la política de privacidad
  • Sobrecostos por error de captura: En un contrato se pagaron 4 millones de pesos adicionales debido a que se cotizó riel de mayor peso (136 lb/yd) del que realmente se instaló (115 lb/yd). La ASF calificó esto como una inconsistencia en las matrices de precios unitarios.
  • Anticipos millonarios sin obra: En el tramo Ubero-Mogoñé, se entregó un anticipo de 187.9 millones de pesos (equivalente al 20% del contrato). Sin embargo, hasta octubre de 2021, los auditores constataron que los trabajos no habían iniciado y no se presentó documentación que acreditara el uso correcto de esos recursos para la compra de materiales.

LA SEGUNDA AUDITORÍA EN 2023 A LA LÍNEA Z DEL FERROCARRIL

La Auditoría Superior de la Federación (ASF) ha puesto al descubierto una serie de irregularidades financieras en las obras de rehabilitación de la Línea Z del Ferrocarril del Istmo de Tehuantepec, proyecto clave para la conexión entre los puertos de Coatzacoalcos y Salina Cruz. El informe de la Cuenta Pública 2023 revela pagos en exceso que ascienden a más de 28.8 millones de pesos que aún no han sido aclarados.

COBROS POR “PERSONAL FANTASMA” Y EQUIPO NO UTILIZADO

El mayor “agujero” financiero se localizó en el contrato FIT-GARMOP-OP-Z-13-2022, donde se detectó un posible daño al erario por 17.6 millones de pesos. Según la auditoría, se inflaron los costos directos de mano de obra y equipo en siete precios unitarios

Daños previos en el Tren Interoceánico.

Los auditores descubrieron que se cobraron cuadrillas de personal y maquinaria que simplemente no aparecían en los reportes fotográficos ni en los registros de supervisión. Entre los ejemplos más drásticos se encuentran:

  • Balasto: Se cobraron 12.9 millones de pesos adicionales por el suministro y colocación de balasto, alegando el uso de cuadrillas de topografía y locomotoras que no pudieron ser acreditadas en la obra.
  • Desmantelamiento de vía: Se facturaron 2.5 millones de pesos de más al incluir equipos de topografía y camiones Kenworth de los que no hay evidencia de uso.

EL MISTERIO DEL “RIEL FANTASMA” Y CONTRATOS INFLADOS

La investigación también señala un pago en exceso de 2.6 millones de pesos en el contrato FIT-GARMOP-OP-Z-14-2019 El Ferrocarril del Istmo pagó por un riel de mayor peso y costo (136 lbs/yd) cuando en realidad se instaló uno más ligero y barato (115 lb/yd). Aunque la entidad fiscalizada alegó un “error mecanográfico”, la ASF mantuvo la observación al no justificarse la diferencia de costos.

Además, se detectaron otros 8.5 millones de pesos en pagos excedentes en el contrato FIT-GARMOP-OP-Z-17-2022 debido a inconsistencias similares: duplicidad de insumos y cobro por servicios de topografía que no estaban contemplados en las especificaciones originales

LA “CAUSA RAÍZ”: FALTA DE CONTROL

Para la ASF, el origen de este desfalco no es un accidente, sino un “inadecuado control y supervisión de la obra”. A pesar de los intentos de la administración del Ferrocarril por solventar las dudas mediante oficios y fotos (muchas de ellas sin georreferenciación), la autoridad federal dictaminó que el monto de 28,849,661.60 pesos sigue pendiente de aclaración.

Hasta la fecha, solo se ha logrado la recuperación de una mínima parte: 129.3 mil pesos derivados de cobros indebidos por pruebas de laboratorio. El resto de los millones sigue bajo la lupa de la ley en espera de que los responsables expliquen dónde quedó el dinero.

Daños previos en el Tren Interoceánico.

EMPRESAS INVOLUCRADAS EN DESVÍOS, SIN SANCIONES

Pese a haber incurrido en varias irregularidades señaladas por la ASF, ninguna de las empresas que participaron en estos actos está en el padrón de empresas sancionadas por el gobierno federal.

El contrato FIT-GARMOP-OP-Z-14-2019 señalado en 2020 por 4 millones de pesos y en 2023 por otros 2.6 millones de pesos corresponde a la empresa Construcciones y maquinarias SEF por 87.5 millones de pesos.

El contrato Contrato FIT-GARMOP-OP-Z-17-2022 fue asignado a Grupo Constructor Diamante, por $106,615,616, pese que se alega que hay duplicidad de insumos, por 8.5 millones de pesos en excedentes.

El contrato FIT-GARMOP-OP-Z-13-2022 por 158 millones 176 mil pesos, a la empresa Asfaltos y Derivados de la Costa S.A. de C.V. donde se acreditó que no colocaron balasto y rentaron camiones Kenworth que no se usaron por 17.6 millones de pesos.

@jorgegogdl



Telegram

MÁS CONTENIDOS

El gobernador de Sonora, Alfonso Durazo Montaño, encabezó la conmemoración del Día del Maestro, donde entregó estímulos económicos y medallas por antigüedad a mil 246 docentes de los 72 municipios del estado. Durante el acto, el mandatario estatal vinculó su propia movilidad social desde la Sierra Alta con la educación pública y ratificó el nuevo incremento al tabulador salarial anunciado por la presidenta Claudia Sheinbaum Pardo, el cual se indexa al aumento del 10% retroactivo aplicado en 2025 para garantizar ingresos superiores a la media registrada ante el IMSS

|
Hace 5 horas

Michoacán entró en una fase de alta ebullición política tras filtrarse un documento oficial de la Fiscalía General del Estado que cita a comparecer al diputado federal de Morena y exgobernador, Leonel Godoy Rangel, para rendir declaración testimonial este sábado 16 de mayo de 2026 por el homicidio calificado del exalcalde de Uruapan, Carlos Alberto Manzo Rodríguez, ejecutado en noviembre de 2025. La diligencia ministerial, encuadrada en la carpeta FRUR/02098/2025, se derivó de la presión jurídica de la viuda de la víctima y actual alcaldesa, Grecia Quiroz, quien entregó 11 materiales audiovisuales —previamente validados por peritos forenses para descartar alteraciones con Inteligencia Artificial— para exigir que se indague a la cúpula morenista local debido a las severas confrontaciones políticas que Manzo enfrentaba en vida

|
Hace 6 horas

Palacio Nacional vivió una jornada de alta tensión tras el colapso de la cúpula de Sinaloa y la ofensiva judicial de Washington. La crisis estalló al revelarse el congelamiento de las cuentas bancarias del gobernador con licencia Rubén Rocha Moya, en sintonía con la entrega voluntaria a la justicia estadounidense de sus dos hombres clave: el exsecretario de Finanzas, Enrique Díaz Vega, y el General de División Gerardo Mérida Sánchez, acusados de enriquecimiento ilícito y de brindar protección institucional a Los Chapitos. El golpe definitivo lo propinó una filtración de The New York Times, que reveló la instrucción de la administración de Donald Trump para triplicar los casos contra políticos mexicanos e imputarles cargos por terrorismo, exhibiendo un absoluto desdén por el gobierno de Claudia Sheinbaum y dejando al sistema político nacional bajo un asedio inédito.

|
Hace 8 horas

El Departamento de Justicia de Estados Unidos ordenó a sus 93 fiscalías federales triplicar las acusaciones criminales contra políticos y funcionarios mexicanos sospechosos de colaborar con el narcotráfico, instruyendo además que se les finquen cargos por apoyo al terrorismo. Según reveló The New York Times, la directriz emitida por el subprocurador Aakash Singh asume con indiferencia el conflicto diplomático o la molestia que esto cause al gobierno de la presidenta Claudia Sheinbaum, buscando activamente la exposición de las redes de corrupción

|
Hace 10 horas
