La salida de Rafael Marín Mollinedo de la Agencia Nacional de Aduanas de México (ANAM) se produce bajo el escrutinio público por el alarmante repunte del huachicol fiscal, un esquema de contrabando de combustibles que generó pérdidas estimadas en hasta 600 mil millones de pesos durante su gestión. Pese a que la presidenta Claudia Sheinbaum calificó su desempeño como "extraordinario" y atribuyó su relevo a un acuerdo previo para trasladarlo como delegado federal a Yucatán, el cambio de mando hacia Héctor Alonso Romero —un perfil técnico especializado en digitalización— sugiere una estrategia de urgencia para blindar los puertos y aduanas
Sin evidencias de uso, 278 millones de pesos en la pasada alcaldía Tlalpan
Una revisión de la Auditoría Superior de la Federación (ASF) revela un posible daño al erario de 278 millones de pesos en la alcaldía Tlalpan durante el último año de la gestión de Alfa González.
La salida de Rafael Marín Mollinedo de la Agencia Nacional de Aduanas de México (ANAM) se produce bajo el escrutinio público por el alarmante repunte del huachicol fiscal, un esquema de contrabando de combustibles que generó pérdidas estimadas en hasta 600 mil millones de pesos durante su gestión. Pese a que la presidenta Claudia Sheinbaum calificó su desempeño como "extraordinario" y atribuyó su relevo a un acuerdo previo para trasladarlo como delegado federal a Yucatán, el cambio de mando hacia Héctor Alonso Romero —un perfil técnico especializado en digitalización— sugiere una estrategia de urgencia para blindar los puertos y aduanas
Un “pendiente” que dejó Alfa González en Tlalpan. Foto: Cuartoscuro.

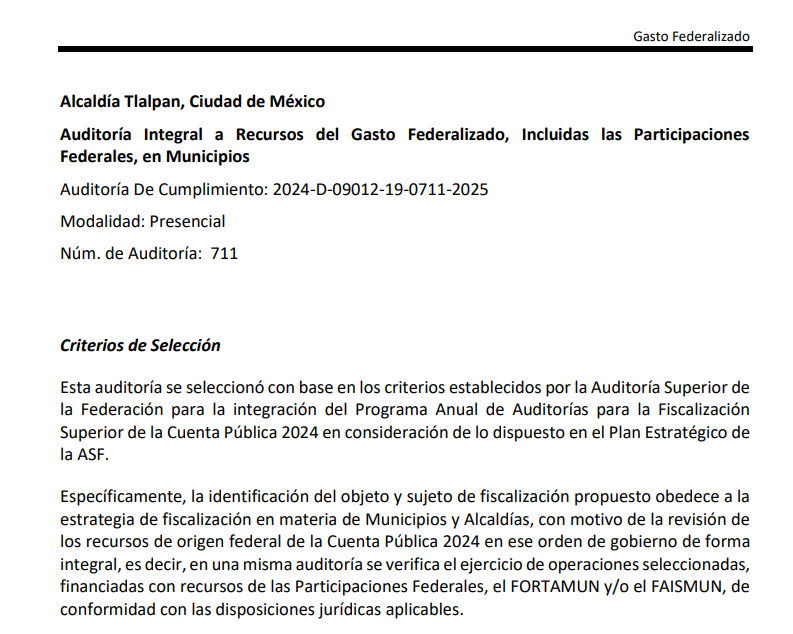

EMEEQUIS.– El gobierno de Alfa González (PAN-PRI-PRD) en la alcaldía de Tlalpan, dejó un asunto pendiente con el manejo presupuestario de obras claves para la demarcación: una revisión de la Auditoría Superior de la Federación (ASF) revela un posible daño al erario de 278 millones de pesos en caso de que no se solventen las observaciones.
Un boquete en los presupuestos públicos que no pudo ser justificado por el gobierno local durante el último año de González, en 2024, poco antes de que entrara en escena la nueva alcaldesa, Gabriela Osorio, quien gobernó a partir de octubre de ese año.
La alcaldía fue gobernada por la hoy presidenta de la República, Claudia Sheinbaum Pardo, de 2015 a 2017. La hoy mandataria dejó el cargo para lanzarse a la campaña por la Jefatura de Gobierno en 2018; tras esas mismas elecciones, el mando lo ocupó Patricia Aceves Pastrana, una obradorista que retuvo la alcaldía para Morena tres años más, antes de que la ciudad se dividiera en dos: un lado para la oposición y otro para el oficialismo.
En ese contexto fue que Alfa González asumió el mando de la demarcación, tras ganarle la elección a la actual alcaldesa Gabriela Osorio. Fue así que la opositora gobernó desde el edificio histórico del centro de Tlalpan, que está rodeado de senderos empedrados y escuelas religiosas, a unos pasos de la parroquia de San Agustín de las Cuevas. Desde esas oficinas gubernamentales se gestaron las irregularidades que hoy ponen a ese periodo en el ojo del huracán.
EL POSIBLE DAÑO AL ERARIO DE LA ERA ALFISTA
Los daños al erario encontrados por la ASF ascienden a 278 millones de pesos. Esa sumatoria incluye contratos a empresas de reciente creación que no acreditaron su experiencia, así como falta de entrega de documentos clave para acreditar el avance de obras, entre otros tópicos señalados por el documento público.

Uno ejemplo es la aplicación de 75 millones 669 pesos correspondientes al Fondo de Aportaciones para la Infraestructura Social Municipal y de las Demarcaciones Territoriales del Distrito Federal (FAISMUN), que se administró durante el gobierno de Alfa González.
Esta no fue la única irregularidad que los auditores encontraron: 172 millones 442 mil pesos del Fondo de Aportaciones para el Fortalecimiento de los Municipios y de las Demarcaciones Territoriales del Distrito Federal (FORTAMUN) 2024, y 30 millones 513 pesos de las Participaciones Federales a Municipios (PFM) 2024. Todo, en conjunto, arroja 278 millones 624 mil pesos de daño al erario.
Según el análisis de la ASF, se detectaron expedientes técnicos de adquisiciones y servicios incompletos o mal integrados, en especial el del contrato AT-2024-082.
Por ejemplo, en el contrato denominado SISTEMAS/ELECTRICOS/METROPOLITANOS/2024 hay una carencia de documentación masiva. Falta el oficio de suficiencia presupuestal y las cotizaciones claves e incluso los dictámenes de adjudicación.
Algo que arroja más incertidumbre en este contrato es la falta de actas constitutivas de las empresas participantes y las garantías de cumplimiento y vicios ocultos. Es decir que no se hicieron valer varios de los mecanismos para dar certeza de que la obra se realizó por empresas competentes y con un manejo adecuado del presupuesto público.
De regreso al contrato AT-2024-082, el proveedor seleccionado para el trabajo es una empresa de reciente creación; en este sentido, la alcaldía no demostró que la empresa contara con la capacidad financiera ni la experiencia necesaria para realizar los servicios de diseño e ingeniería contratados. En el documento no se menciona el nombre de la empresa.
FALTA DE RECEPCIÓN FORMAL Y EJECUCIÓN EFECTIVA DE CONTRATOS DE ADQUISICIONES
Uno de los problemas más graves observados por la auditoría es la falta de evidencia de la recepción formal y ejecución efectiva de contratos de adquisiciones y servicios por un monto de 208,650,000.3 pesos.
La alcaldía omitió presentar registros de ingreso al almacén, inventarios, resguardos y reportes fotográficos en los contratos AT-2024-088 y AT-2024-021 ADQ, así como las actas de entrega-recepción y cuentas por liquidar certificadas en otros servicios, lo que presume un probable daño a la Hacienda Pública.

PROBLEMAS CON LA OBRA PÚBLICA
La ASF identificó que en dos expedientes técnicos financiados con recursos del FAISMUN, que en conjunto suman 69,974,000.2 pesos, no se incluyó la opinión de cumplimiento positiva. Esta irregularidad derivó en la promoción de responsabilidad administrativa sancionatoria, ya que esta falta contraviene la Ley de Coordinación Fiscal y la Ley de Fiscalización y Rendición de Cuentas de la Federación.
Por último, los contratos de obra AT-DGODU-LPNO-068-24 y AT-DGODU-LPNO-062-24 también tuvieron faltas graves: el gobierno de Alfa González no presentó los documentos fundamentales de ejecución y cierre de obra.
Otros documentos faltantes importantes son las actas de entrega-recepción, finiquitos, bitácoras de obra, estimaciones con soporte y oficios de terminación, lo que impidió acreditar la ejecución real del objetivo contractual por el importe total de los 69,974,214.67 pesos antes señalados.
LAS CUENTAS NO CUADRAN EN MEDIO DE LA MARGINALIDAD

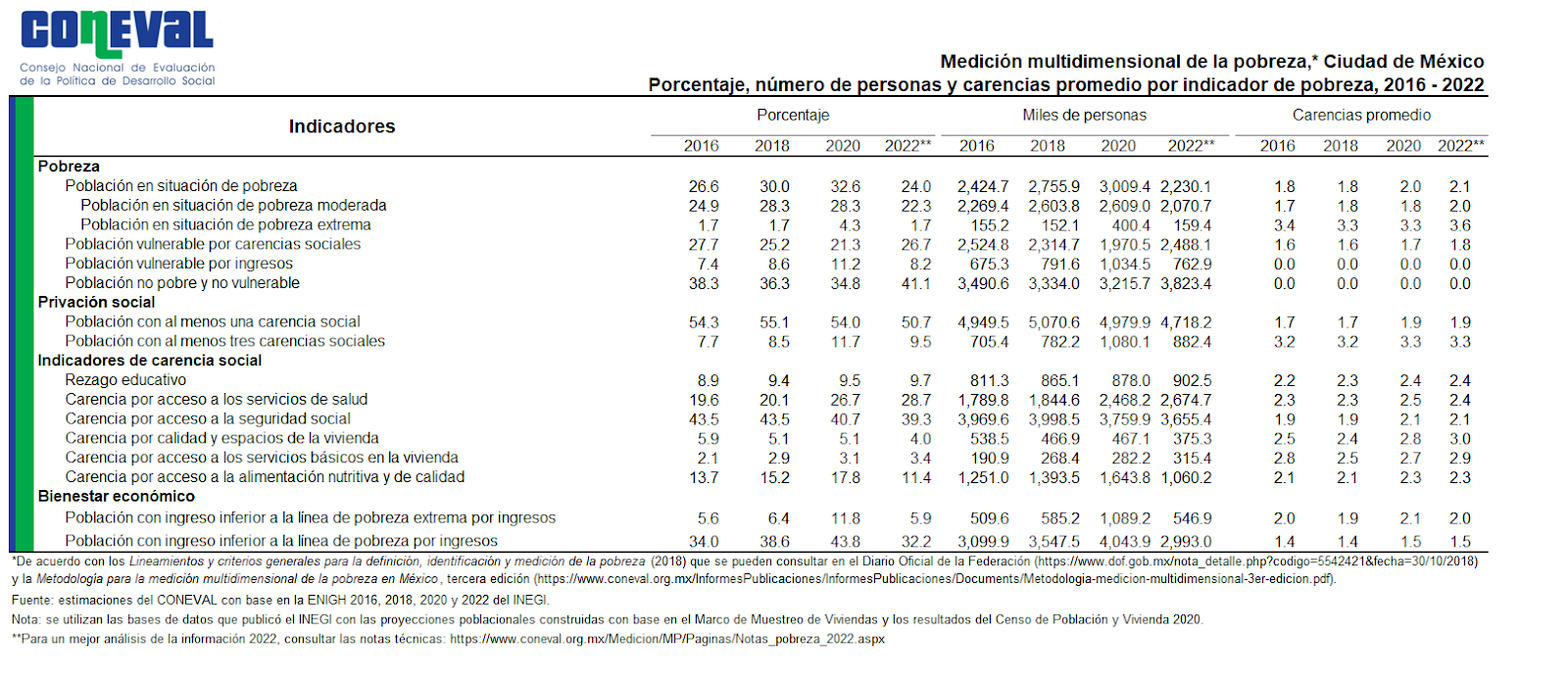

Estos daños al erario ocurren en un contexto de alta marginalidad en la alcaldía Tlalpan, según datos oficiales. Por ejemplo, en el CONEVAL, con actualización de 2022, muestra que 2,000,223 personas de su territorio tenían un ingreso inferior a la línea de pobreza por ingresos.

Además, según datos de la propia Ciudad de México disponibles a través de datos abiertos, en la alcaldía, para 2024, tenía 3,176,200 personas en “pobreza total”. Aunado a lo anterior, 171,900 se encontraban en pobreza extrema.
LOS ESCÁNDALOS DEL GOBIERNO DE ALFA
El gobierno de Alfa González estuvo marcado por diversos escándalos. Por ejemplo, el presunto cobro por la ayuda de pipas a zonas de Tlalpan con falta de agua crónica (sobre todo ante los problemas de abastecimiento por la falta de presión de agua para los territorios altos de la alcaldía).
La investigación contra estas irregularidades fue emprendida por la Secretaría de la Contraloría General del Gobierno de la CDMX desde el año 2025. Las zonas afectadas por este presunto esquema de corrupción son algunos de los pueblos más pobres de la Ciudad de México: Parres el Guarda, San Miguel Topilejo, Ajusco y San Miguel Chicalco.
Asimismo, el Colectivo Defensores de Tlalpan denunció en 2024 a la entonces alcaldesa por la entrega de contratos públicos a “un puñado de empresas”, así como por la inhabilitación de funcionarios clave de la administración de González, como Yuritzi Contreras Fuentes (seis meses), quien fungió como directora general de Obras y Desarrollo Urbano durante dicho gobierno.
Las denuncias, también investigadas por la Contraloría, incluyen una presunta red de extorsión por parte de la alcaldía para quitar sellos de clausura por sumas de cerca de 100 mil pesos.
EMEEQUIS buscó contactar con Alfa González para conocer su versión de los hechos, sin que hasta el cierre de este reportaje se haya obtenido respuesta. Por el momento, las circunstancias de las irregularidades presentadas por la ASF quedarán en el limbo.
