Los pagos irregulares de Sedatu en Tabasco

Auditoría revela que, en el sexenio anterior, la Sedatu pagó a las constructoras de un parque en Tabasco sin que acreditaran la totalidad de los trabajos. El monto a revisar suma casi 200 millones de pesos.

|
25 DE JUNIO DE 2025
RELACIONADO

"Quiero seguir aumentando mis goles contra él, y contra Inglaterra", le dijo Raúl Jiménez a la prensa de este país.

|
Hace 15 horas
Agréganos como tu fuente favorita en Google
Agrega Eme equis en

Aspecto de la construcción. Foto: gobierno federal.

EMEEQUIS.– En Tabasco, estado natal del expresidente López Obrador, la Secretaría de Desarrollo Agrario, Territorial y Urbano (Sedatu) realizó pagos irregulares y en exceso por 197.2 millones de pesos en la construcción del Parque Lineal en Río Grijalva, Margen Izquierdo.

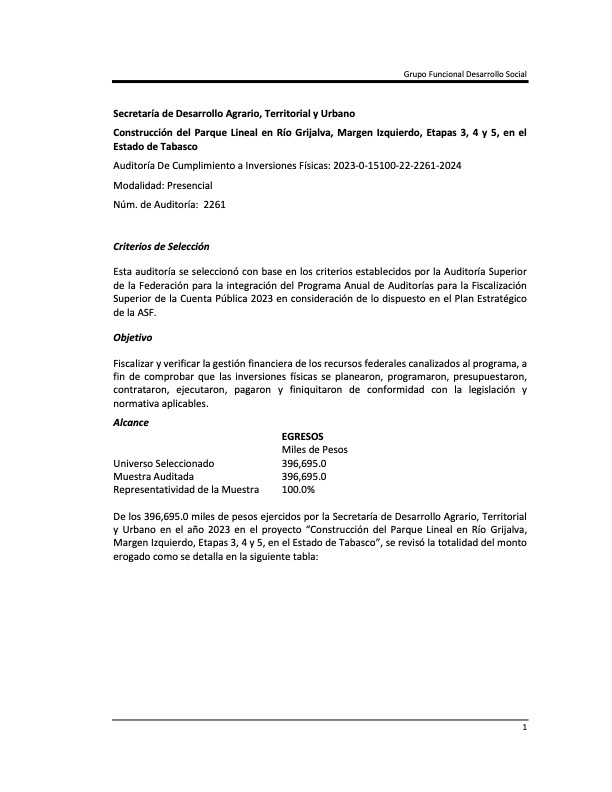

Documentos oficiales revelan que en el sexenio anterior la Sedatu pagó a las constructoras sin que acreditaran la totalidad de los elementos estimados, por trabajos no ejecutados, de acuerdo con lo establecido en los planos del proyecto ejecutivo en las etapas 3, 4 y 5.

“Los trabajos ejecutados no cumplen con las especificaciones particulares del proyecto ejecutivo; toda vez que en las partidas de ‘Vialidad’ y ‘Circuito ciclista’ el concreto utilizado no contiene el pigmento integral Roswell 4%, en ‘Paseo Peatonal’ la losa tapa del cajón de cimentación es de un espesor menor y, en relación con las subactividades de ‘Guarniciones, banquetas y Revos’ y ‘Paisajismo’, no se ejecutaron las jardineras y el arbolado entre la vialidad y el circuito ciclista, sin que se realizaran los ajustes correspondientes en el costo de las subactividades señaladas”, se expone en una indagatoria de la Auditoría Superior de la Federación (ASF).

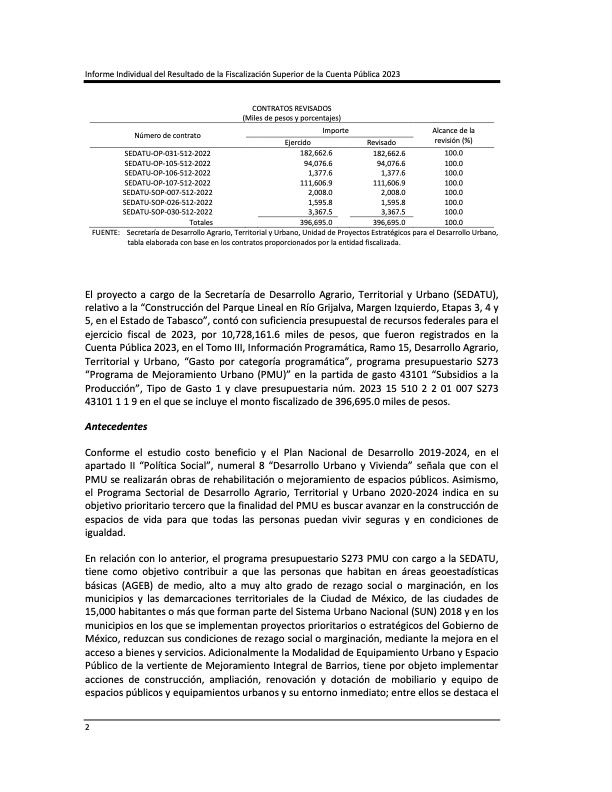

Por estas obras deficientes y mal ejecutadas la Sedatu pagó 38.3 millones de pesos en el contrato SEDATU-OP-107-512-2022, y se concluyó que existió por parte de la Sedatu una “deficiente supervisión y autorización de trabajos que no cumplieron con las especificaciones particulares del proyecto autorizado”.

La auditoría reveló pagos sin que se terminaran las obras.

De 2018 a 2024, la titularidad de la Sedatu estuvo ocupada por Román Meyer Falcón, quien actualmente dirige la Unidad de Proyectos de Infraestructura Urbana y Espacio Público de la Secretaría de Infraestructura, Comunicaciones y Transportes (SICT).

La Sedatu intentó subsanar la observación argumentando que se realizaron otros trabajos, sin embargo, al momento de revisarlos, no quedaron justificados, lo cual es un incumplimiento del Reglamento de la Ley de Obras Públicas.

MANTÉNGASE INFORMADO

Recibe nuestro boletín semanal
Si continúas, aceptas la política de privacidad

“La entidad fiscalizada señaló que se consideraron trabajos no contemplados en el contrato correspondientes a piloteo en muro, construcción de estación pluvial y edificios nuevos, indicando que estas tres partidas no superan los montos de las partidas originales del contrato; sin embargo, no se acreditó la documentación de soporte que compruebe la ejecución de las mismas”, se indicó.

Aspecto aéreo de la obra. Foto: ASCH Infraestructuras.

Otro pago irregular que realizó la Sedatu fue por 39.8 millones de pesos en el contrato SEDATU-OP-031-512-2022, se pagaron las partidas de “Tablaestaca” por 28.5 millones de pesos y “pabellones” por 11.3 millones de pesos. “las cuales no se ejecutaron y en su lugar la entidad fiscalizada señaló que se consideraron trabajos no contemplados en el contrato correspondientes a piloteo en muro, construcción de estación pluvial y edificios nuevos, indicando que estas tres partidas no superan los montos de las partidas originales del contrato; sin embargo, no se acreditó la documentación de soporte que compruebe la ejecución de las mismas”.

La supervisión externa no presentó correctamente el soporte documental de la revisión de las pruebas de calidad requeridas, se avalaron cuantificaciones y pagos de obra no ejecutada y no se comprobó el reporte digital con fotografía y vídeo con dron.

Otro pago en exceso fue por 77.1 millones de pesos en los contratos en SEDATU-OP-105-512-2022, SEDATU-OP-031-512-2022 y SEDATU-OP en los que no se acreditó la totalidad de los elementos estimados y pagados, o no se ejecutaron de acuerdo con lo establecido en los planos del proyecto ejecutivo en 7 partidas cuyos montos no están desagregados por subpartidas.

En la Sedatu, ahora con Edna Elena Vega Rangel, siguen Intentando reunir la información para justificar el pago indebido, “se manifestó que debido a la complejidad del caso, la revisión exhaustiva requerida y el proceso de solventación correspondiente, se continúa integrando la totalidad de la información que atienda de manera precisa la presente observación y que a la brevedad acreditará totalmente lo observado”.

También los auditores detectaron un pago regular por 41 millones de pesos SEDATU-OP-105-512-2022, SEDATU-OP-031-512-2022 y SEDATU-OP-107-512-2022, se comprobó que los montos contratados por la SEDATU en las partidas de vialidad, circuito ciclista, paseo peatonal, guarniciones y restaurantes son superiores a los del mercado, lo cual fue verificado con el Tabulador de precios referenciales a Costo Directo para la construcción, modernización y conservación de obras para la infraestructura carretera 2021 y 2023.

“Al recalcular los costos paramétricos mediante el análisis de cada trabajo con referencia en los tabuladores mencionados, considerando los porcentajes de indirectos, utilidad y zona geoeconómica, se determinaron las diferencias que integran el monto observado. Deficiente planeación para la investigación de mercado y determinación de presupuesto de obra”, se expone en el documento.

Finalmente también se realizó un pagos indebidos por 821 mil 597 pesos SEDATU-SOP026-512-2022 y SEDATU-SOP-030-512-2022 por una deficiente supervisión externa.

“La revisión del proyecto ejecutivo, supervisión relativa al control de calidad, cuantificación de obra y reporte digital fotografía y video formulados con el dispositivo aéreo no tripulado (dron), ya que no se dio cumplimiento a los alcances y términos de referencia, toda vez que hubo deficiencias en la revisión del proyecto ejecutivo el cual contiene inconsistencias que no fueron detectadas por la supervisión; asimismo, no se tiene soporte documental de la revisión de las pruebas de calidad requeridas, se avalaron cuantificaciones y pagos de obra no ejecutada y no se comprobó el reporte digital con fotografía y video con dron”, se precisa en el informe.

Las irregularidades en el gobierno de López Obrador, concretamente pagos en exceso y pagos indebidos, llegan al escritorio de la actual presidenta Claudia Sheinbaum: la Sedatu vigente no ha podido subsanar ni justificar estos pagos y la obra mal ejecutada.

@Alatriste_III

Agréganos como tu fuente favorita en Google
Agrega Eme equis en

Telegram

MÁS CONTENIDOS

"Quiero seguir aumentando mis goles contra él, y contra Inglaterra", le dijo Raúl Jiménez a la prensa de este país.

|
Hace 15 horas

¿Harry Kane es invencible? Sí y no. El exportero americanista y de la Selección Mexicana, Adrián Chávez, dice que el secreto es no dejarlo respirar. ¿Qué factor jugará la altura?

|
Hace 17 horas

Memo Ochoa pide a la gente ser más cuidadosa en los festejos. "Es una tristeza que suceda esto; (quiero) hacer un llamado a que la gente sea cuidadosa, que se tenga respeto, se disfrute, se festeje, pero con los cuidados y precauciones posibles".

|
Hace 20 horas

Ante el riesgo inminente de un nuevo colapso, el Gobierno de la CDMX anunció que blindará el perímetro del Ángel de la Independencia, restringiendo el acceso a un máximo estricto de 25 mil personas para el partido de octavos de final entre México e Inglaterra este domingo 5 de julio. El titular de la SSC, Pablo Vázquez, detalló que una vez alcanzada dicha capacidad —calculada en cuatro personas por metro cuadrado— se cerrarán los accesos y se redirigirá el flujo hacia otros puntos de Paseo de la Reforma mediante un despliegue masivo de 17 mil policías. Esta medida drástica de la administración de Clara Brugada busca corregir las fallas logísticas que costaron la vida de cuatro aficionados tras el duelo ante Ecuador, operando en sincronía con rigurosos cercos de seguridad que sumarán 7 mil 500 agentes en el Estadio Ciudad de México y 3 mil 300 efectivos en los filtros de revisión del FIFA Fan Fest en el Zócalo

|
03 DE JULIO DE 2026
